Diferencia en días entre 2 medidas que llegan a la misma cifra

Querida comunidad,

No puedo poner mi cabeza alrededor de algo y necesito tu ayuda.

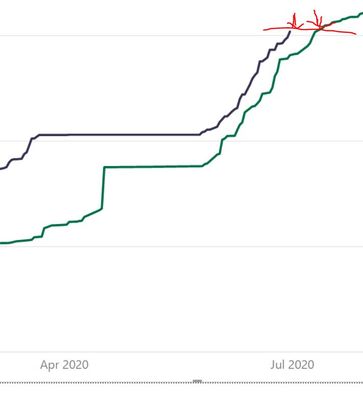

Tengo dos medidas trazadas en un gráfico de líneas contra el tiempo:

Obras planificadas acumulativas:(Me da un recuento acumulado de filas donde se rellena la columna Obras planificadas (columna de fecha)
Obras completadas acumulativas:(Me da un recuento acumulado de filas donde se rellena la columna Obras completadas (columna de fecha))


La medida de las obras terminadas calcula las obras terminadas hasta finales del mes pasado (200 a finales de junio, por ejemplo).

La medida de obras planificadas está hasta el final del proyecto.

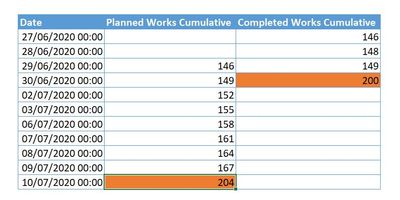

Necesito evitar dinámicamente cuántos días por delante o detrás de 'Obras planificadas' es de las 'Obras completadas'. En el ejemplo actual, las obras terminadas son 200 a finales del mes pasado (junio) y las obras planificadas son > 200 el 10 de julio (diferencia de 10 días), por lo que la medida debe mostrarse 10 días como resultado.


Su ayuda es apreciada.

3 REPLIES 3
BA_Pete
Super User
Super User

Hola @CaveOfWonders ,

Intente crear esta medida:

_daysAheadBehind =
DATEDIFF(
    CALCULATE(
        FIRSTNONBLANKVALUE(aTable[plannedWorks], MAX(aTable[date])),
        FILTER(
            aTable,
            aTable[plannedWorks] >= MAX(aTable[completedWorks])
        )
    ),
    LASTNONBLANKVALUE(aTable[completedWorks], MAX(aTable[date])),
    DAY
)

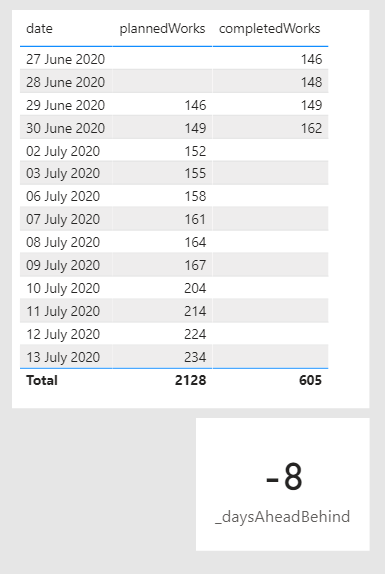

Esto me da la siguiente salida:


He editado mi respuesta inicial para reflejar con mayor precisión sus requisitos.

¿Pueden las obras terminadas superar alguna vez las obras planificadas? Si es así, esto necesita más trabajo.



Now accepting Kudos! If my post helped you, why not give it a thumbs-up?

Proud to be a Datanaut!




Hola,

Gracias por la rápida respuesta.

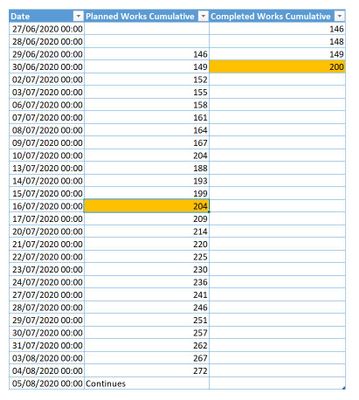

El último valor no en blanco para las obras planificadas está hacia finales de 2021 y tiene un valor de 1000+. La tabla de datos que proporcioné fue tal vez un poco engañosa: Aquí hay una representación un poco más precisa de lo que está pasando; con esto en mente, no creo que LASTNONBLANK funcione. También estas dos columnas son medidas y no tablas, sin embargo, si funcionaba probablemente habría creado columnas calculadas para que funcione.

Lo sentimos, acabo de ver su respuesta actualizada, permítanme echar un vistazo y volver a usted; gracias 🙂


Gracias,

Funcionó 🙂

Helpful resources

Announcements
Europe Fabric Conference

Europe’s largest Microsoft Fabric Community Conference

Join the community in Stockholm for expert Microsoft Fabric learning including a very exciting keynote from Arun Ulag, Corporate Vice President, Azure Data.

AugPowerBI_Carousel

Power BI Monthly Update - August 2024

Check out the August 2024 Power BI update to learn about new features.

August Carousel

Fabric Community Update - August 2024

Find out what's new and trending in the Fabric Community.

Top Solution Authors
Top Kudoed Authors
